近日,位于四川省遂宁市蓬溪县赤城镇的220千伏杨胡变电站内,重达151吨的主变压器通过轨道顺利从拖车上平移至预定位置,标志着该变电站扩建工程正式进入冲刺阶段。

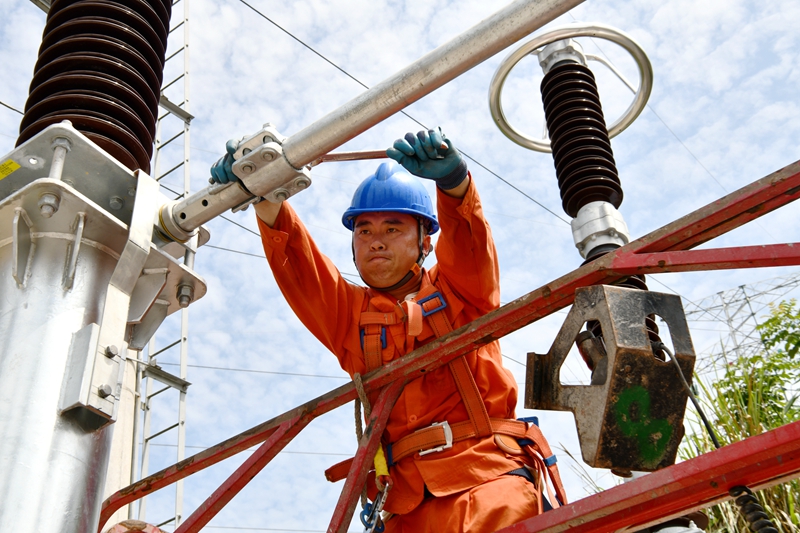

工作人员正在现场作业。

220千伏杨胡变电站扩建工程是遂宁电网“十四五”发展规划重点建设项目之一,计划新增变电容量为18万千伏安的主变1台,并扩建220千伏出线间隔1个。该项目于今年5月15日启动,计划7月31日前建成投运。

“时间紧、任务重,我们要赶在迎峰度夏用电高峰来临前完成建设任务。”国网遂宁供电公司项目管理中心负责人陈勇说,目前土建方面正加快推进主变新增电缆沟支架安装、事故油池开挖等工作,电气方面正在安装主变散热器、油枕等附件,以及相关的二次设备和电缆,总体进度在可控范围内。

连日来,持续高温天气也给项目建设带来了不小的挑战。“我们通过‘时间错峰+物资保障+健康管控’三位一体的管理模式,全方位保障施工人员的身体机能与作业效率,确保工程进度有序推进。”现场施工负责人李远鑫介绍。与此同时,为确保施工安全,现场每天还通过标准化、清单化的班前会管控流程,向每一名施工人员强调作业内容、作业范围和风险点,从源头筑牢风险防线。

作为遂宁地区重要的能源枢纽,220千伏杨胡变电站扩建完成后将进一步优化电网结构,提高遂宁主网供电能力,满足蓬溪地区新增负荷需求。

接下来,国网遂宁供电公司将按照预定建设目标,倒排工期、顺排工序,同时集中调配优势资源,在保安全、强协调、抓进度和保障物资供应方面狠下功夫,全力确保220千伏杨胡变电站扩建工程如期建成投运。(巫萌)
